法治日報-法制與新聞網訊 “施工前制定科學方案,嚴格落實現場安全措施,施工人員協同配合,充分利用鐵路停運窗口期,安全高效推進工程實施,助力平漯周高速鐵路建設?!?月23日,在河南省平漯周高鐵線路遷改工程110千伏英商線停電施工現場,線路遷改工程負責人李松濤表示。
平漯周高鐵漯河段涉及遷改線路(35千伏—220千伏)30處,目前已完成26處施工任務,涉及跨越運行中高鐵5處。本次110千伏英商線遷改工程停電5天,需拆除桿塔4基,新建鐵塔4基,拆除舊線,新建單回線路0.9千米。其中,新建N1-N2鐵塔還需跨越繁忙的孟寶鐵路,在與鐵路管理部門溝通協商后確定時間,采用新建臨時鋼管塔封網措施實施跨越施工。

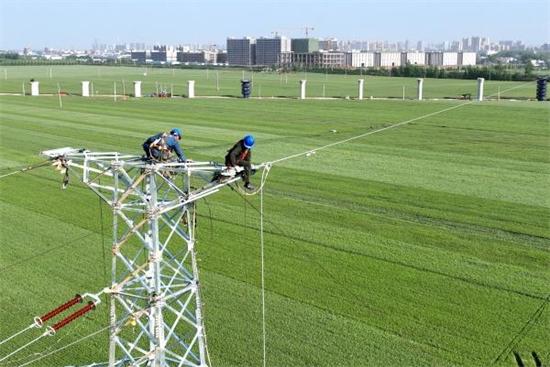

為保證工程高效實施,施工單位投入精干施工人員35人,牽張設備1套、吊車5輛、施工車輛6輛,確保人力物力充足。施工現場嚴格落實各項安全管控措施,各級人員按照安全技術交底內容各司其職,重點做好登高人員安全防護,以及防高墜、高空拋物、機械傷害等措施,嚴格執行“三算四驗五禁止”工作實施要求,確保拉線、地錨、地腳螺栓驗收合格,施工現場安全可控、在控。
“在平漯周高鐵線路遷改施工中,我們創新使用的新建鋼管塔封網模式經過前幾次的跨越施工檢驗,已經運用成熟,對于本次跨越孟寶鐵路施工,窗口期短、施工任務重,我們嚴格按照施工方案高效推進,確保工作任務圓滿完成?!痹撨w改工程項目經理張明軍說。
目前,平漯周高鐵線路遷改工程已進入后期攻堅階段,110千伏英商線遷改施工是剩余4處項目推進的關鍵一步。漯河供電公司按照既定計劃進行時間安排,預計6月15日前完成所有遷改施工任務,全力護航平漯周高鐵建設。(魏建北)
